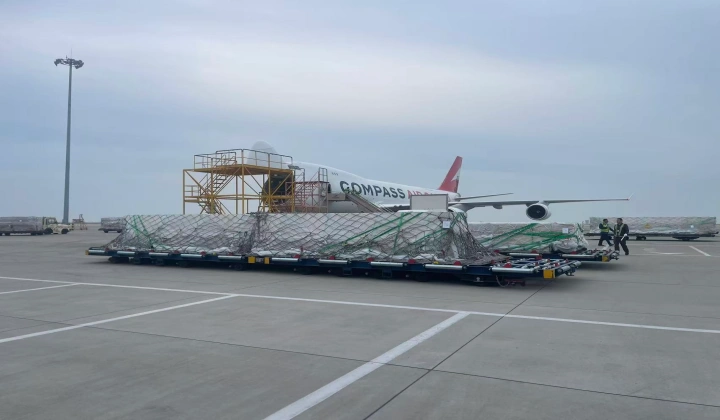

包机运输 | 13米超长超重裸装异形货,如何安全高效空运至迪拜?

一、货物基础信息
运输货物:接头箱
货物总量:14件,总重89吨
货物特性:货品规格跨度极大,长度涵盖6米至13米,单件最大重量约15吨,属于超长、超重、裸装、异形金属特货。货品无标准包装、重心不均、异形接触面多,完全超出常规空运承运标准,普通航空运输方案、常规打板装载方式均无法适配,运输操作难度极高。
服务模式:全程门到门一站式定制物流服务
二、运输路线
国内陆运:天津提货 → 郑州机场
国际空运:郑州机场 → 迪拜机场(专属包机运输)
末端派送:迪拜机场清关放行 → 客户指定工地地址交付
三、运输挑战
本次运输货品为典型工程特货,多重超限属性叠加国内外流程限制,成为项目落地的核心痛点,也是多数常规物流服务商难以承接的关键原因。
01、货物属性特殊,装载固定难度大
超长异形裸装金属货,无规整接触面,叠放运输易晃动、重心偏移,常规包装、捆绑、打板方式无法保障航空运输安全,对固定工艺、装载方案、承重分摊有着极高的定制化要求。
02、特种航空资源稀缺,调度难度高
超长货物即使是超长航空板也无法实现装载要求, 而需要超长板与超长板通过特殊连接器链接方可解决超长装载的需求。大批量超长货物, 特殊装载器必须要提前调配。
03、航权审批严苛,时效容错率极低
鉴于临时包机航权需要在规定时间内向民航局申请,并且航权的批复还需满足客户的时效要求,全流程节点的精准把控 ,与整体解决方案的有效性就显得至关重要, 逾期将重新审批并产生高额额外费用,不容延误。
04、海外清关派送双重限制
海外当地清关缴税不单需要精准梳理清关资料、预备税金,同时, 对于超长超重工程货物海外陆路运输还需提前申请专属特殊道路运输许可证,车辆、人员、路线均需提前规划筹备。
四、项目核心解决方案
针对项目多重难点,柏威国际专项项目组量身打造陆运+包装+空运+海外清关派送+应急保障全流程定制方案,拆解每一个操作难点,实现标准化、精细化、安全化落地。
1、陆运环节专属方案
前置筹备安排:货物出厂前提前筹备装卸装备、车辆、 专属操作场地,保障提货、卸货环节顺畅。
2、定制化包装方案
叠装运输设计:为确保符合航空运输的安全, 依据货物特性,制定个性化包装方案:叠装货物,特制加固螺丝、焊接固定点、钢丝绳斜拉等方式确保叠装货物稳固。
多层固定设计:针对货物异形触点、叠装仅窄条接触易晃动的特点,设置主体阻挡、触点分力、承重底板三步固定结构,保障航空平衡与安全。
3、航空运输配套方案
航权申请:提前与航司核对细节,筹备航权申请所有相关资料,全力促成飞行日期满足客户需求。
超长板调度拼接:提前协调航司调度多块超长航空板,现场完成板体拼接,联合航司、打板公司确定严格的打板操作要求。
流程节点管控:入仓、 磅重、报关, 查验、 压仓, 放行、组板等多重环节紧密衔接,完成操作的同时需要时间的完美把控。
打板装机操作:提前出具打板方案,通过特指木方分摊航空板压力,捆绑带、套网套、卡卡扣,多重固定,确保货物牢牢绑定航空板。
4、海外端方案筹备
前置文件筹备:出货前提前确认海外清关编码、核算税金金额,通知客户提前筹备税金,避免货到后产生高额的机场仓租费用。
派送方案筹备:提前申请海外超长货物道路运输许可证,提前对接海外提货车辆、卸货人员,保障门到门服务顺畅落地。
5、全流程应急方案
多节点预案覆盖:针对陆运、报关查验、打板装机、海外清关、道路派送各环节均提前制定应急方案,规避环节延误风险。
五、项目成果
本次海外工程项目货空运包机,从接收客户询盘到飞机顺利落地迪拜,全程仅耗时20余天,精准匹配客户海外工程紧急施工的时效需求,安全、高效完成门到门一站式交付,完美攻克超长、超重、异形裸装特货的跨境空运难题,为客户海外基建项目稳步推进筑牢物流保障。
大件特货运输,核心难点从来不止“运输”本身,而是对稀缺资源统筹、定制化方案设计、全流程节点管控、海内外合规操作的综合实力考验。常规物流方案难以适配超限工程货的运输需求,多数服务商因资源不足、经验欠缺、流程不熟望而却步。
柏威国际深耕国际物流行业20余年,精通各类超长、超重、异形特种货物的包机空运、清关派送全流程操作,深谙国内外航权审批、道路运输、海关监管各项规则。未来,我们将持续以定制化方案、精细化服务、全链路风控能力,为各类海外基建、工业外贸企业破解疑难物流难题,为海外工程项目高效履约、降本增效保驾护航。
